Puitten poisto toimistorakennuksen alta ja lisävarikolta
Pohjien teko
Anturan aloitus
Antura rauroitettuna
Antura valettuna
Sokkeli valmis
Laatan raudoitus tehty
Lattian pintaliippaus
Kyllä kiiltää
Siliä kuin mikä
Rungonteko aloitus 22.10.2016
Rungonteko aloitus 22.10.2016
Rungon teko ja rauta tolppien hitsaus pimeetä hommaa
Rungon teko ja rauta tolppien hitsaus pimeetä hommaa

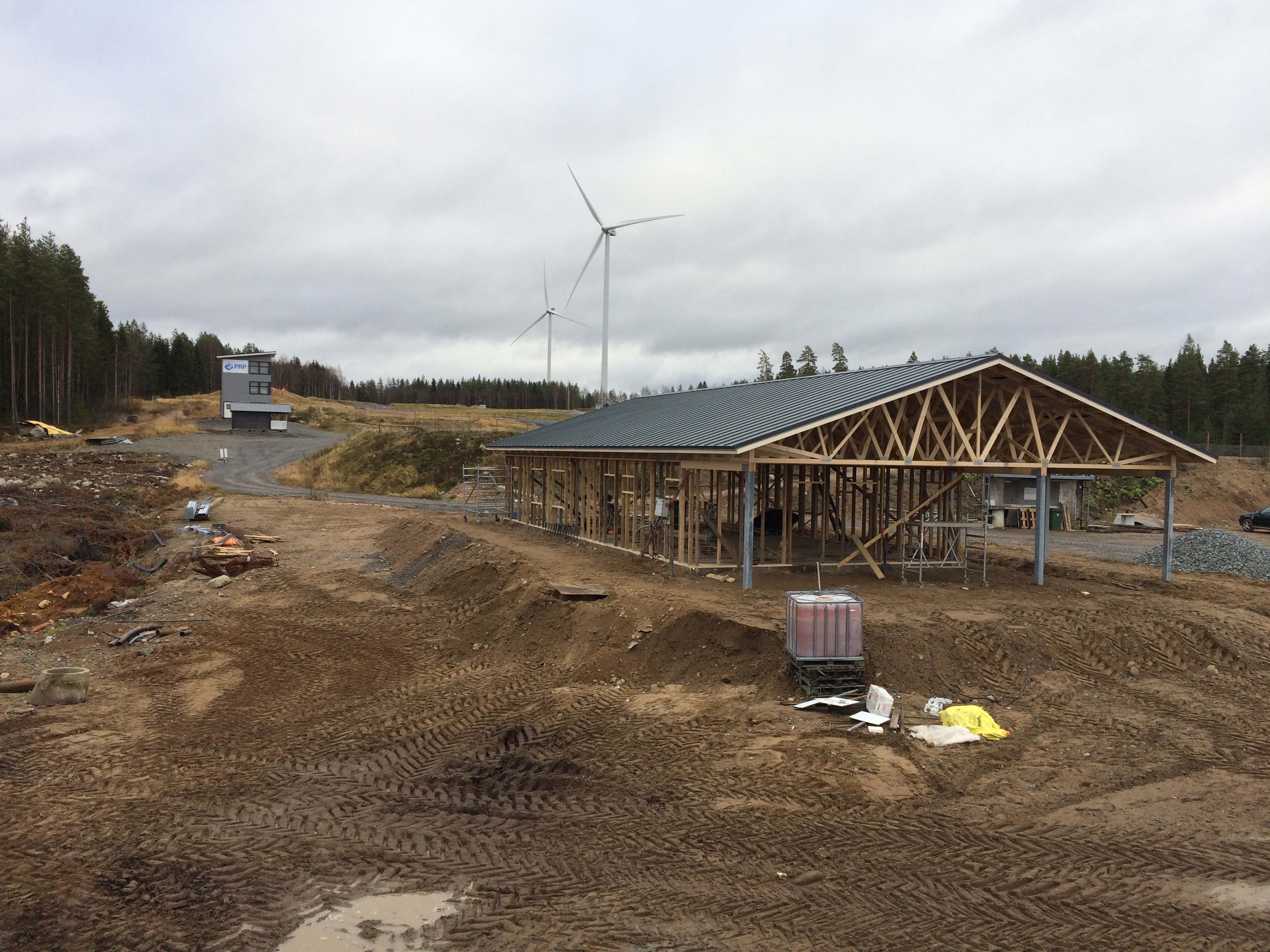

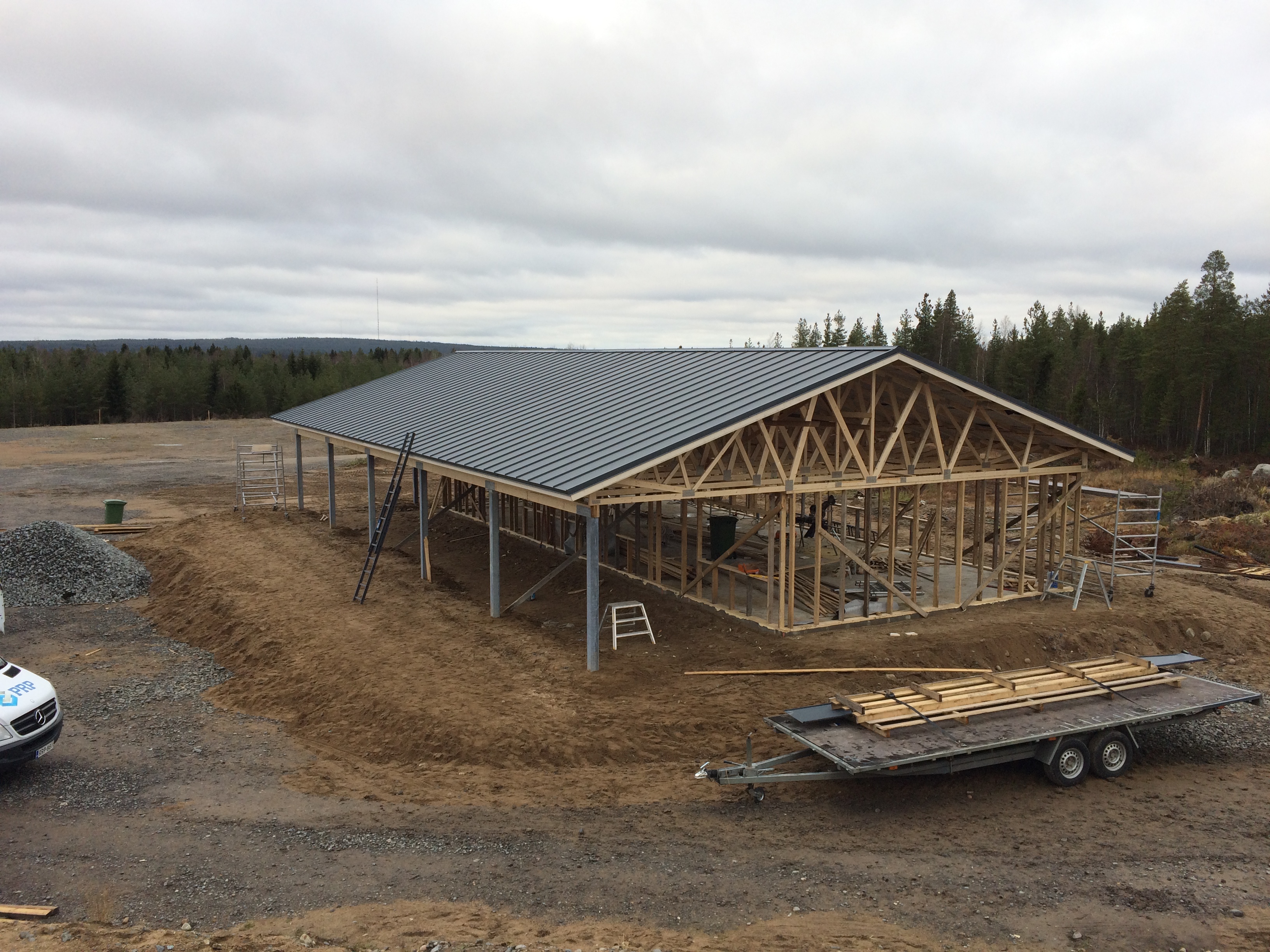

Katto vailla peltejä
Peltikatonteko PRP:n miehet kökäs. 360m2 kattoa listoineen aikaa meni 1h.15min
Peltikatonteko PRP:n miehet kökäs. 360m2 kattoa listoineen aikaa meni 1h.15min
Peltikatonteko PRP:n miehet kökäs. 360m2 kattoa listoineen aikaa meni 1h.15min
Makkaralla
Komia tuli
Hyvin sopii tuulimyllytkin mukaan

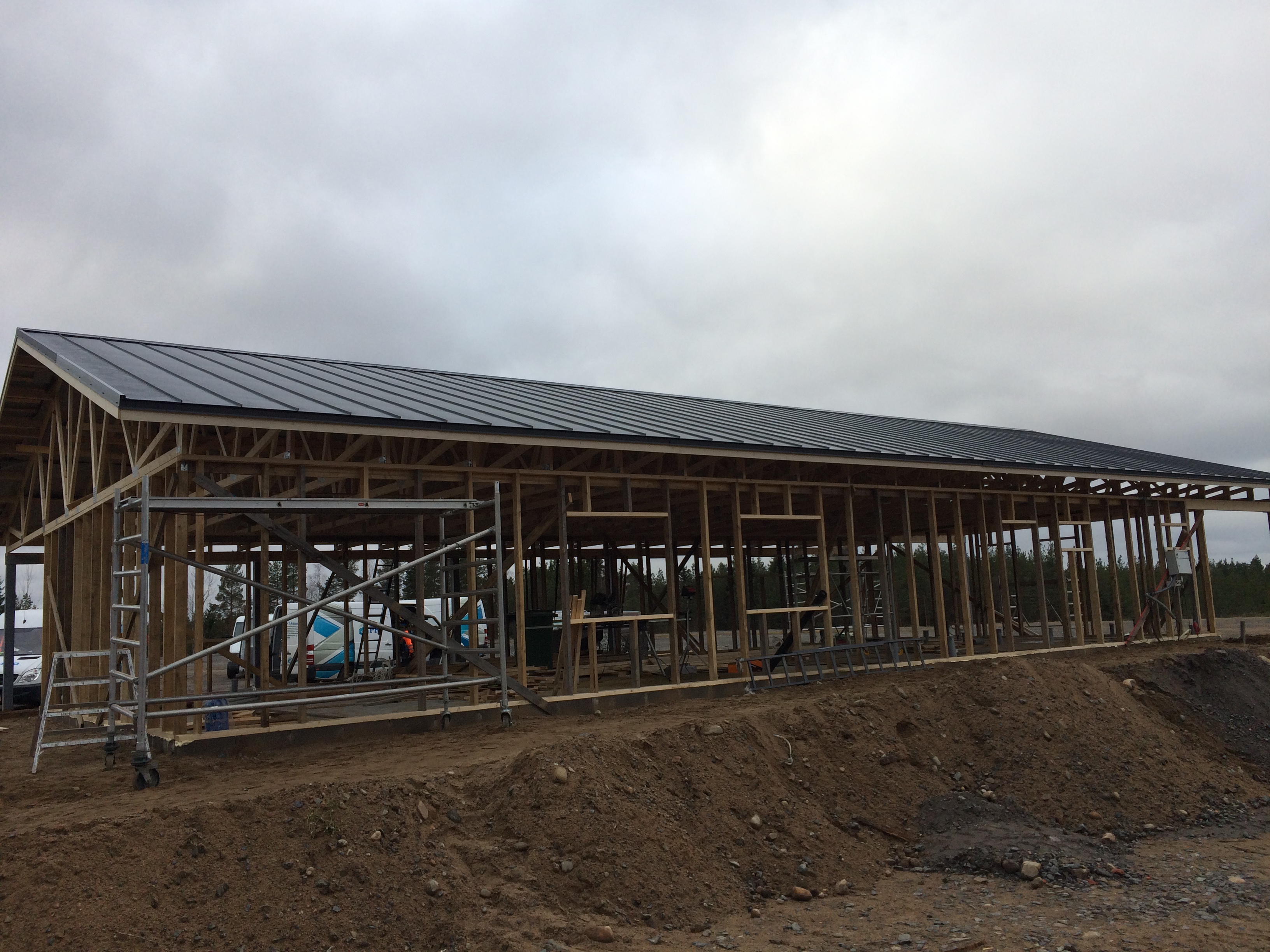

Kyllä kelpaa 30.10.2016
Sokkeliin uretaanilevy ja seiniin tuulensujalevy
Sokkeliin uretaanilevy ja seiniin tuulensujalevy
Ilmastointiputket paikalla 04.11
Vielä vähän puuttuu tuulensuoja levyjä
Tuulensuoja ja koolaukset valmiit 10.11
Tuulensuoja ja koolaukset valmiit 10.11
Tuulensuoja ja koolaukset valmiit 10.11
Tuulensuoja ja koolaukset valmiit 10.11

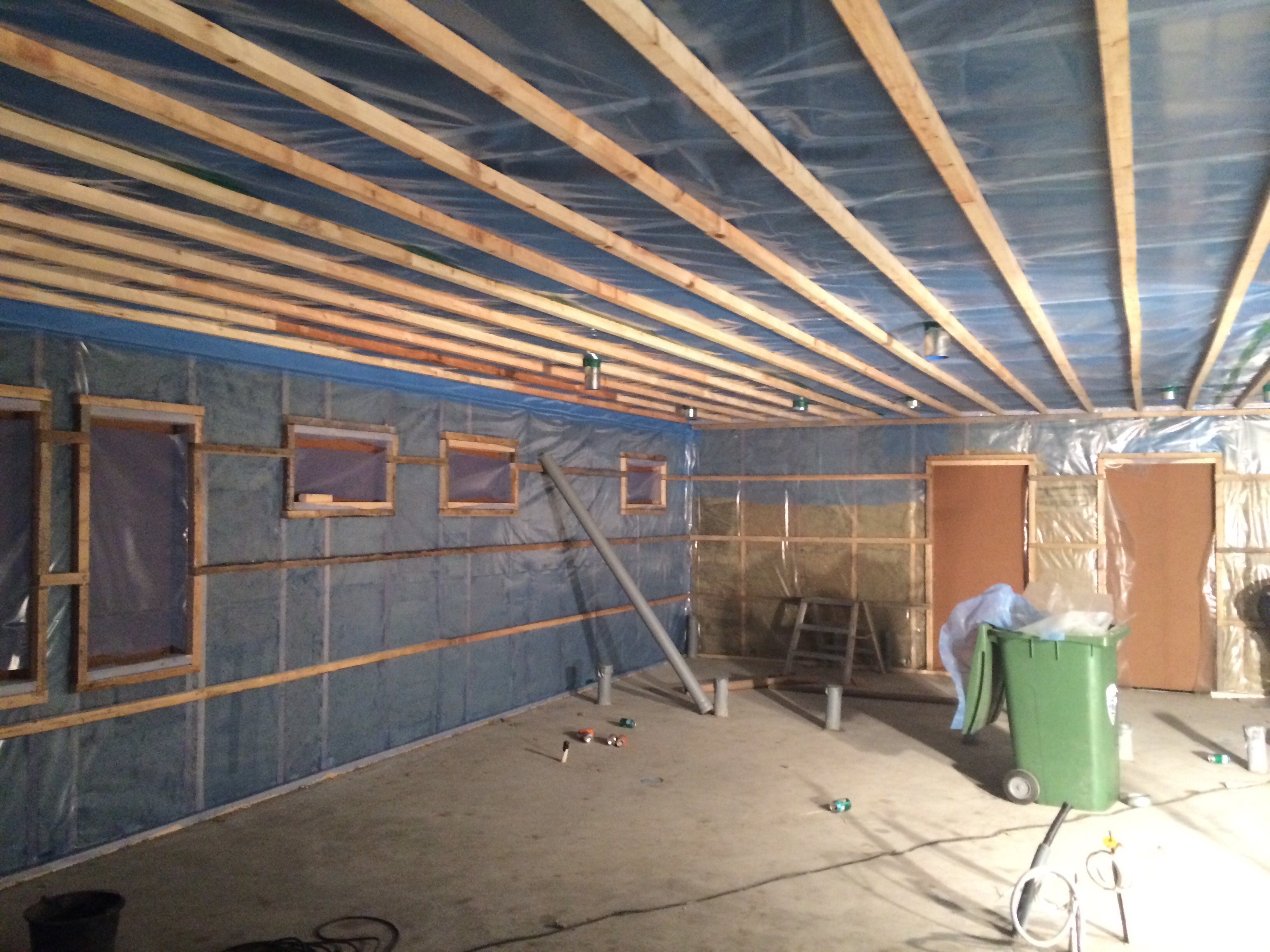

Höyrynsulkumuovia paikoilla ja seinät villattu 12.11
Höyrynsulkumuovia paikoilla ja seinät villattu 12.11
Höyrynsulkumuovia paikoilla ja seinät villattu 12.11
Loput muovit ja koolaukset tehty 16.11
Loput muovit ja koolaukset tehty 16.11
Loput muovit ja koolaukset tehty 16.11
5cm villat paikoillaan 17.11
5cm villat paikoillaan 17.11
5cm villat paikoillaan 17.11
5cm villat paikoillaan 17.11
Puolet levyistä ulkoseiniin paikoilla 18.11
Puolet levyistä ulkoseiniin paikoilla 18.11
Puolet levyistä ulkoseiniin paikoilla 18.11
Ulkoseinät levytetty ja väliseinien teko käynnissä 19.11
Ulkoseinät levytetty ja väliseinien teko käynnissä 19.11
Ulkoseinät levytetty ja väliseinien teko käynnissä 19.11
Ulkoseinät levytetty ja väliseinien teko käynnissä 19.11
Ulkoseinät levytetty ja väliseinien teko käynnissä 19.11
Väliseinänrunkoja ja levytystä 22.11
Väliseinänrunkoja ja levytystä 22.11
Ilmastointi putket katolle 22.11

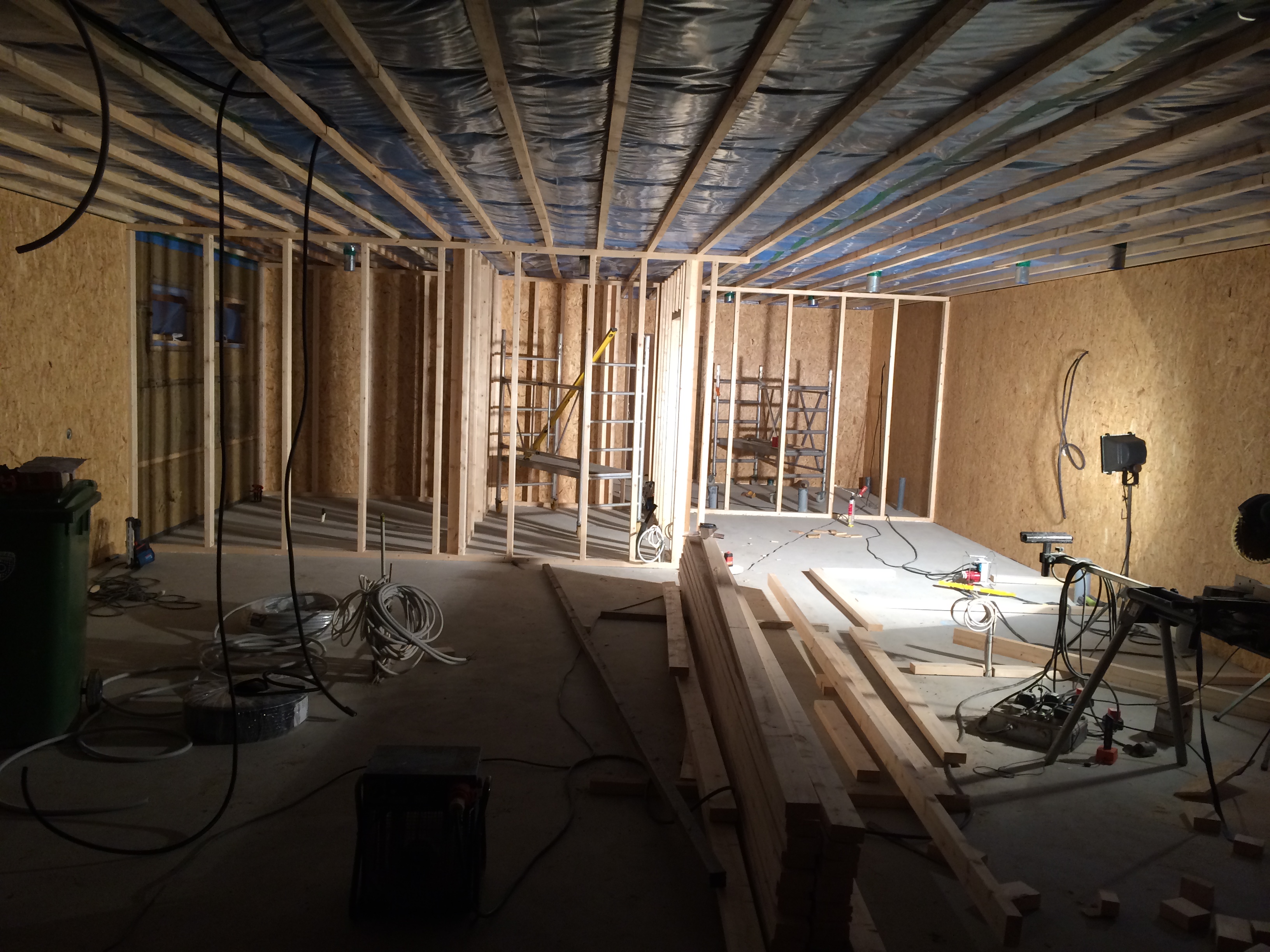

Väliseiniä ja sähköjohtojen vetoa 23.11
Väliseiniä ja sähköjohtojen vetoa 23.11
Väliseiniä ja sähköjohtojen vetoa 23.11
Pihaa siivottu talvea varten 25.11
Sauna
Pesuhuone
Pukuhuone
Inva wc
Aulatila 27.11
Askolla autosuoja 27.11

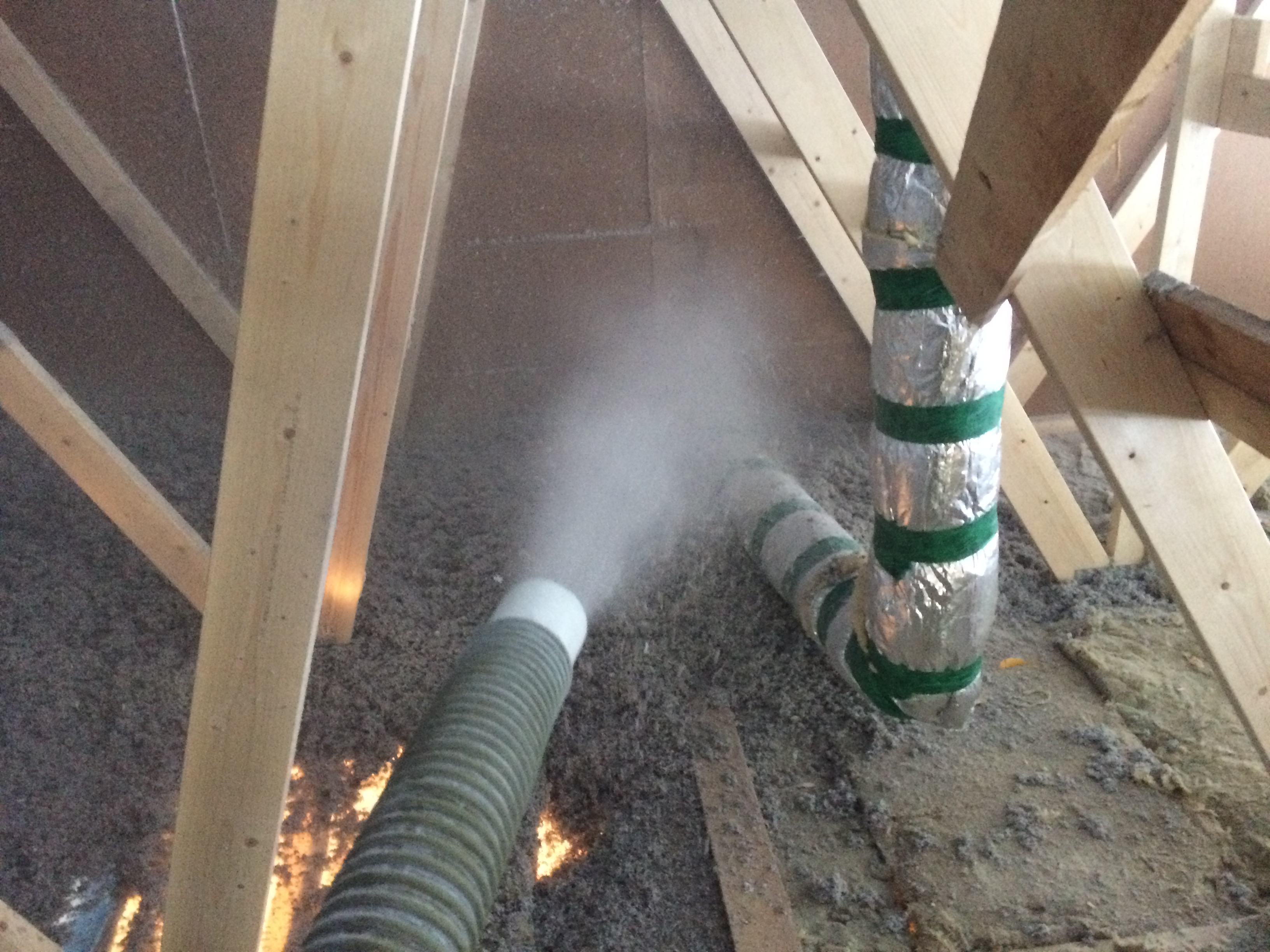

Puhallusvillan asennus 01.12
Puhallusvillan asennus 01.12
Puhallusvillan asennus 01.12

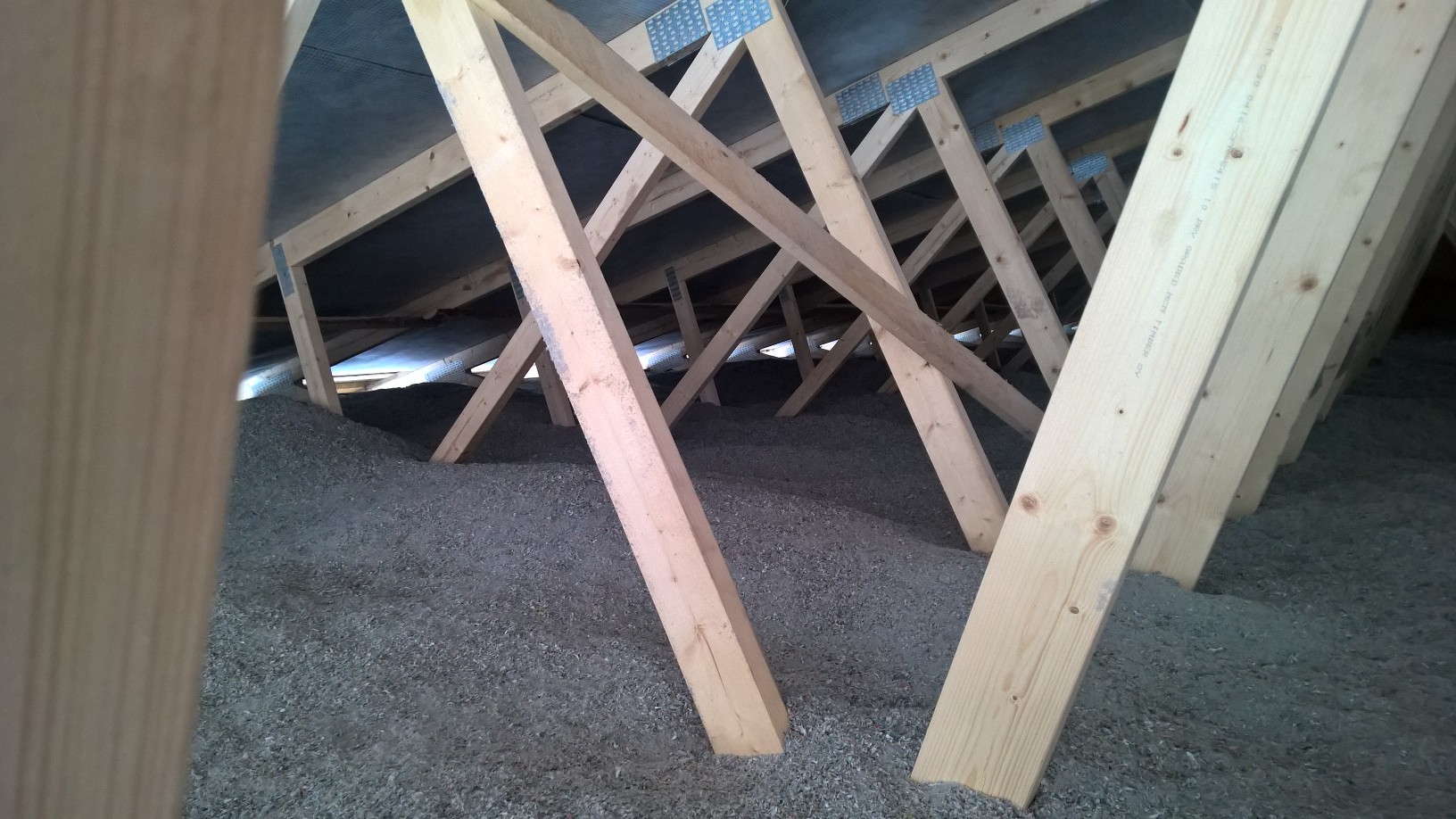

Puhallusvillat asennettu 02.12
Puhallusvillat asennettu 02.12
Palkin suojapellin asennus 02.12

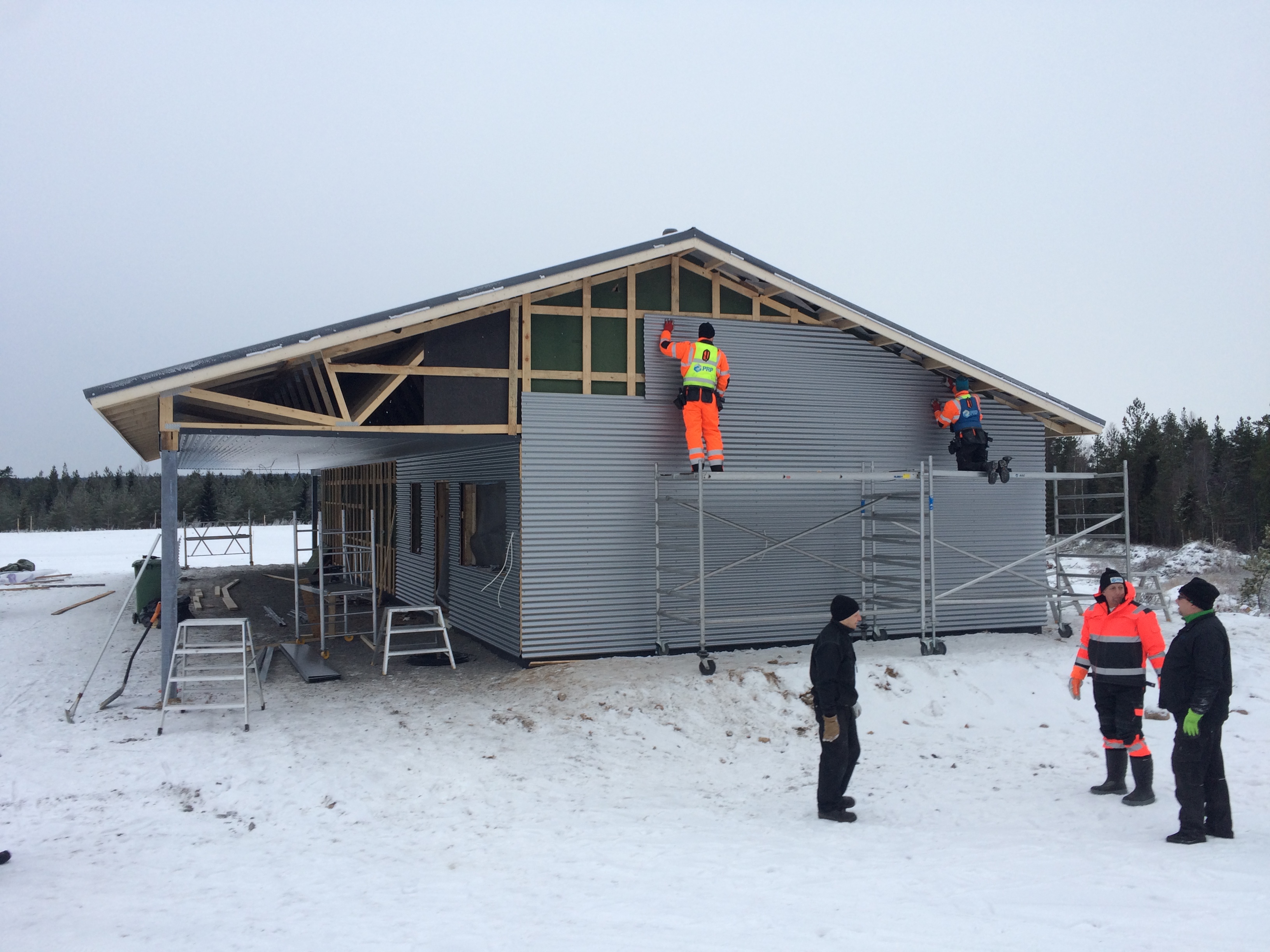

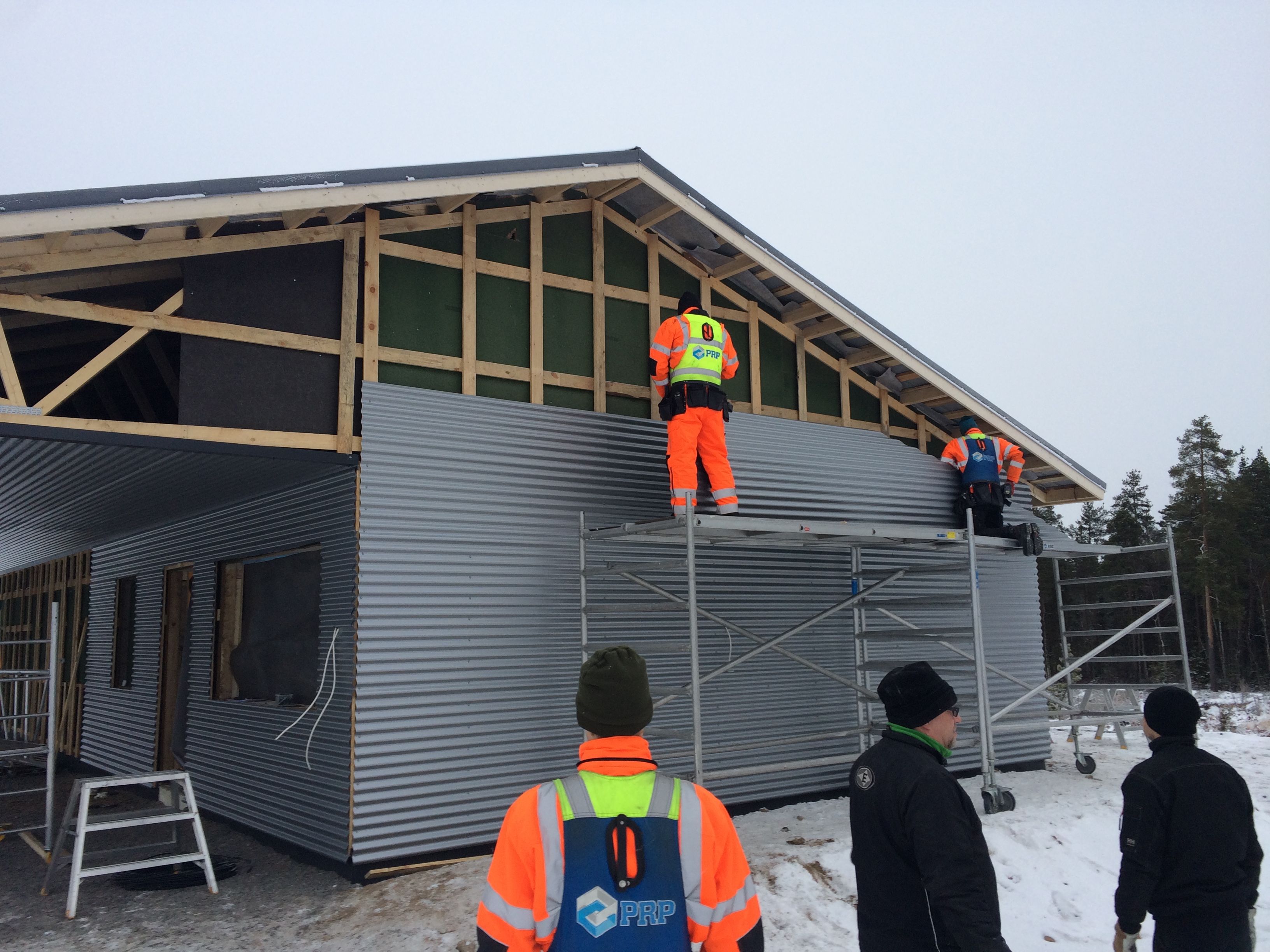

Peltiseinät asennettu 04.12

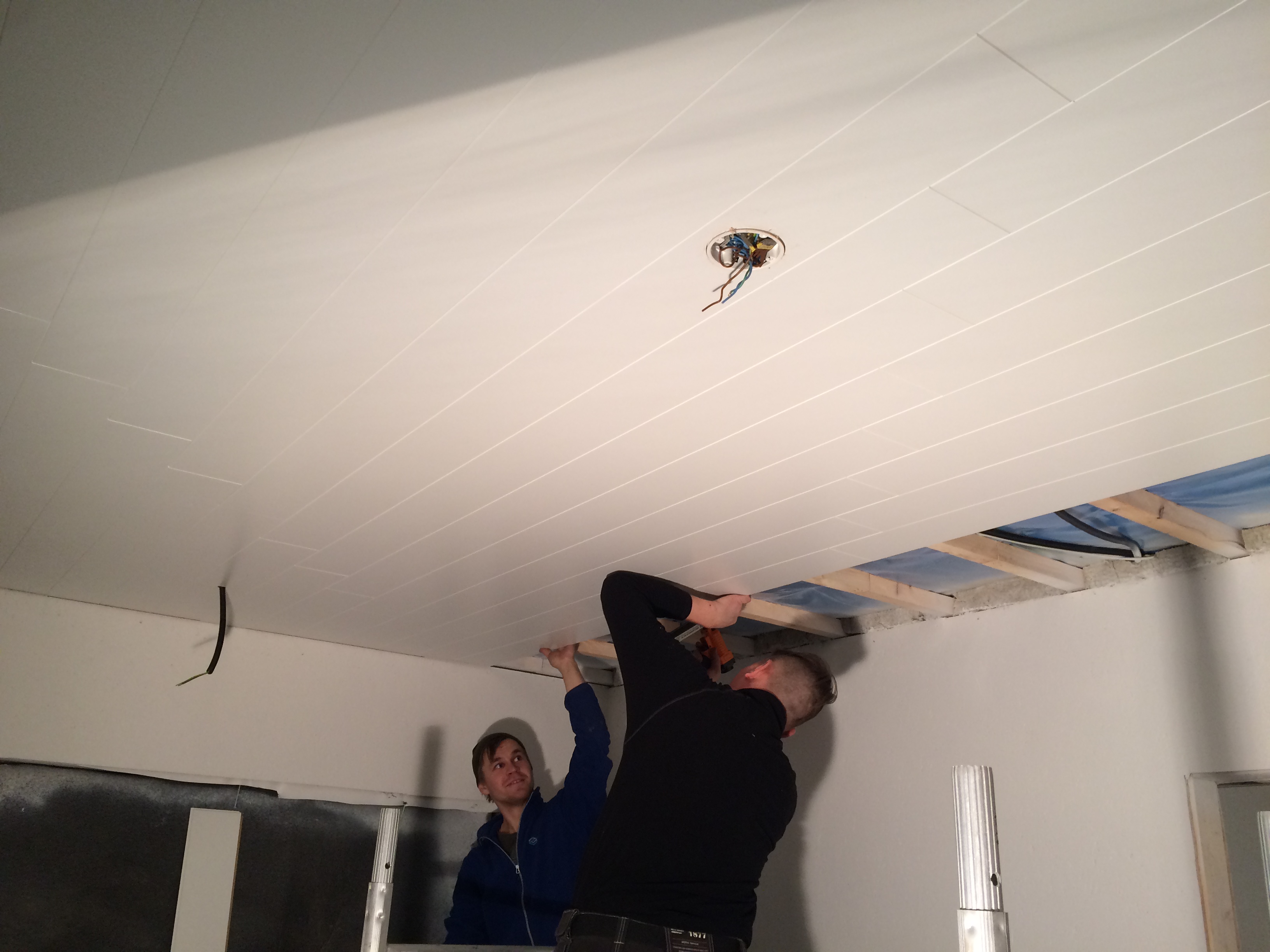

Alakatot asennettu 03.12
Peltiseinät asennettu 04.12
Olli harjoittelee askeleita pikkujoulu varten
Peltiseinät asennettu 04.12
Peltiseinät asennettu 04.12 kerkesi lumipyry yllättää
Peltiseinät asennettu 04.12 kerkesi lumipyry yllättää
Pohjamaalit maalattu 03.12
Pohjamaalit maalattu 03.12
Kosteus-sulun asennus aloitettu 08.12
Tarkastaja tarkistaa maalauksia 08.12
Varikon laajennus aloitettu 09.12
Varikon laajennus aloitettu 09.12
Ensimmäinen ikkuna asennettu 10.12
Ensimmäinen ikkuna asennettu 10.12
Ensimmäiset ovet asennettu14.12
Ensimmäiset ovet asennettu14.12
Kioskin katto tekeillä
Kioskin katto tekeillä
Kioskin katto valmis 16.12
Aulan katto tekeillä 16.12
Aulan katto tekeillä 16.12
Aulan katto tekeillä 16.12
Viimmeinen ikkuna menos kiinni
Ikkunat paikoillaan 17.12
Ikkunat paikoillaan 17.12
Ikkunat paikoillaan 17.12
Katot valmiit 17.12 paitsi yleisö wc:eet
Katot valmiit 17.12 paitsi yleisö wc:eet
Katot valmiit 17.12 paitsi yleisö wc:eet
Yleisövessan katot valmiit 20.12
Sähkökeskuksen asennus aloitettu 21.12
Varikkoa laajennettu 22.12
Varikkoa laajennettu 22.12
Varikkoa laajennettu 22.12

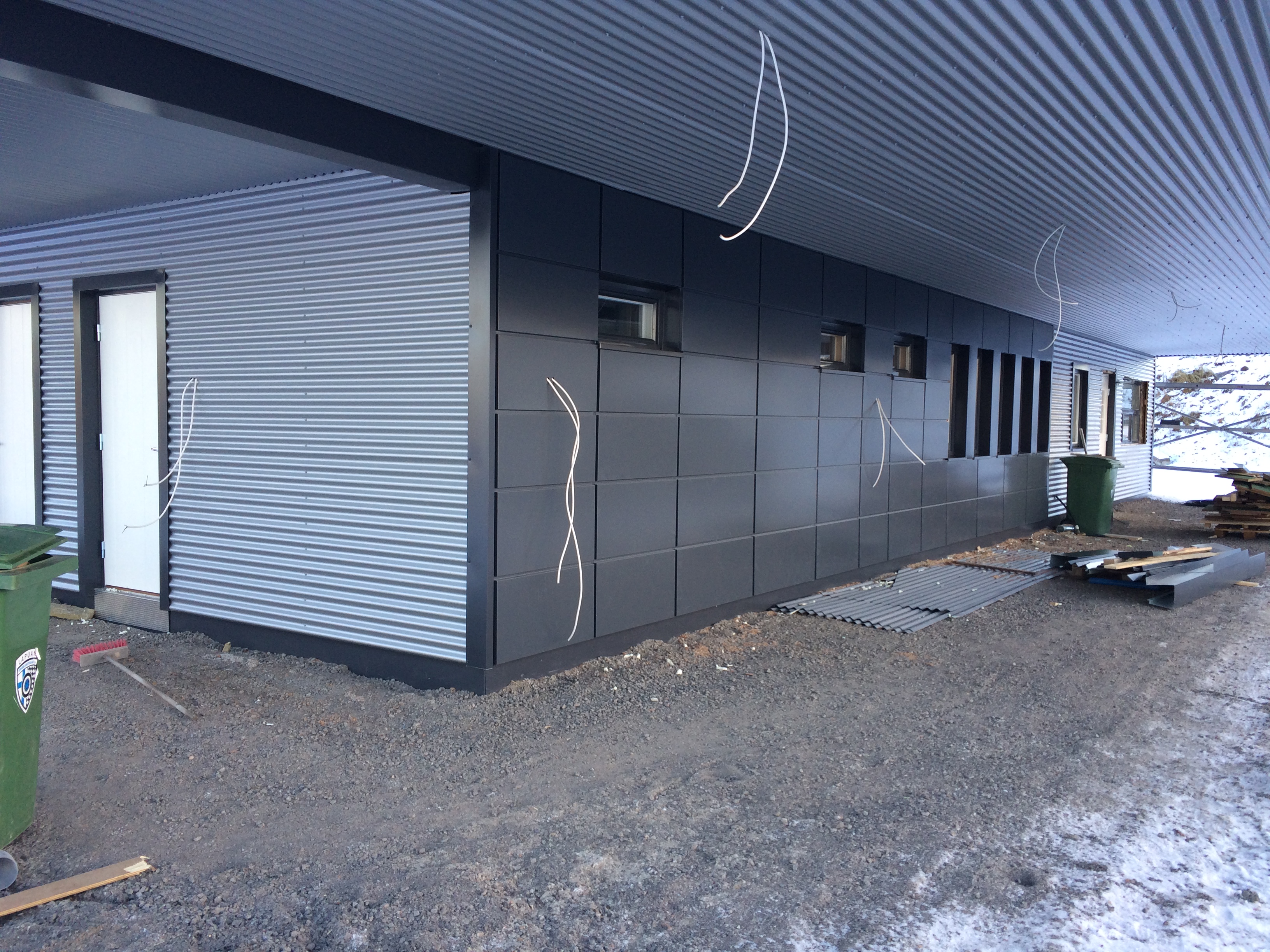

Kasetit asennettu 27.12
Kioskin ikkunaluukku valmis 28.12
Peltilistat muutamaa ovea vaille valmiit 28.12

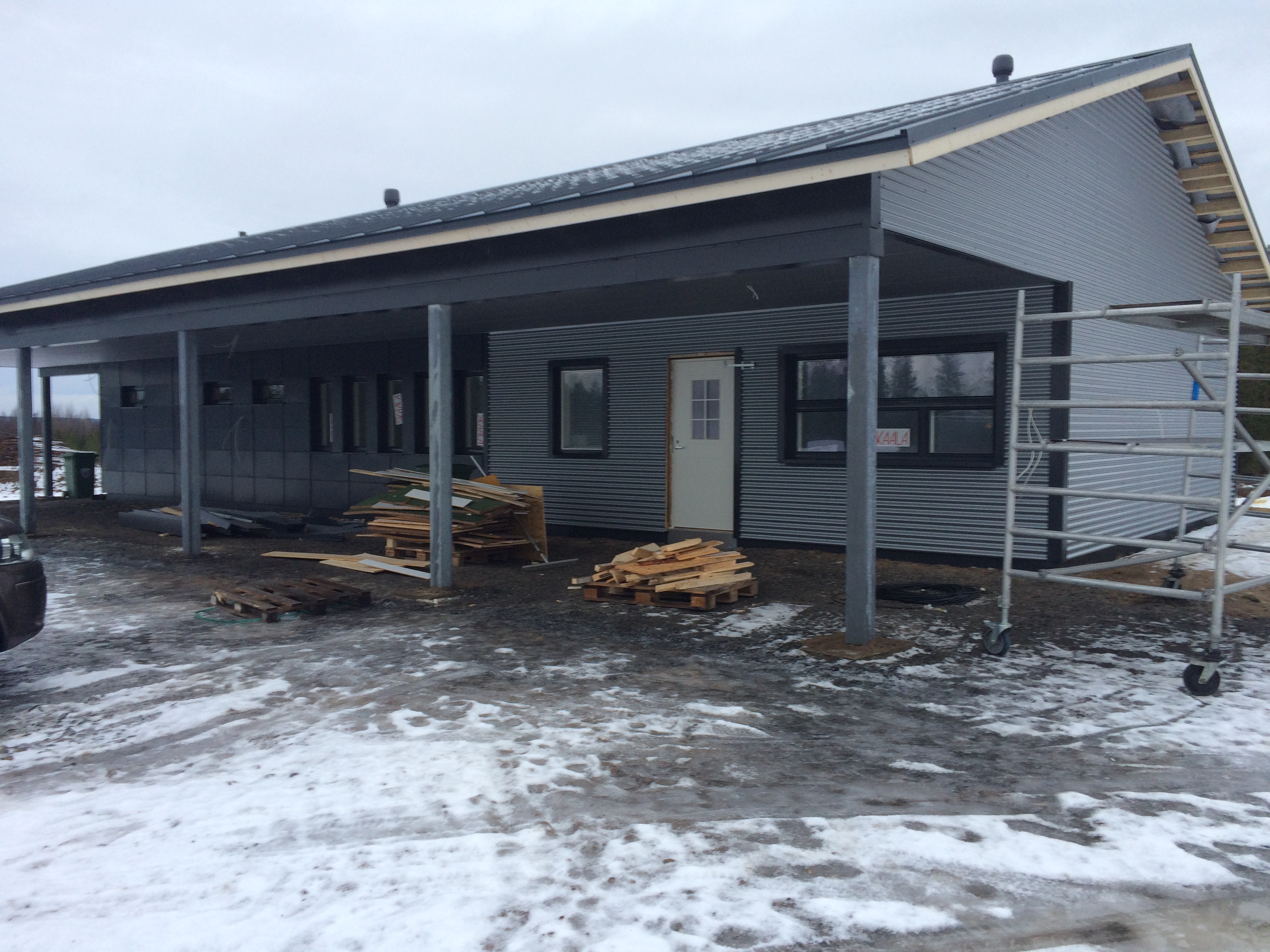

Viimeinen ovi asennettu 30.12
Peltilistat muutamaa ovea vaille valmiit 28.12 rungon teosta kulunut aikaa 2 kuukautta
Peltilistat muutamaa ovea vaille valmiit 28.12 rungon teosta kulunut aikaa 2 kuukautta
Pukuhuone
Lattia lämmöt päällä 29.12
Ensimmäiset valot paikalla 03.01.17
Listoitukset aloitettu 03.01.17
Listoitukset aloitettu 03.01.17

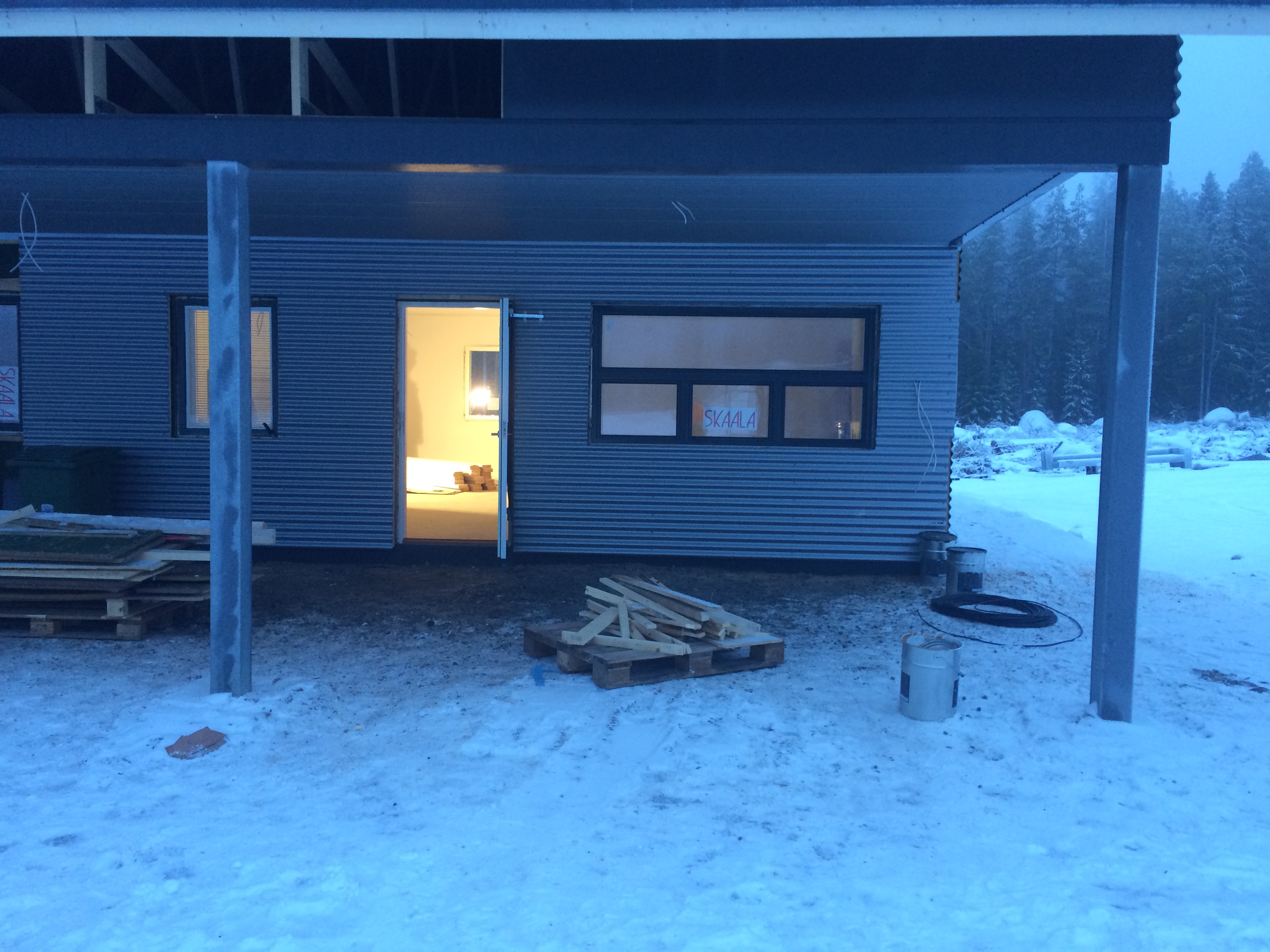

Aulan, kioskin ja vessojen paikoilla 04.01.17
